Что_делать_если_порядок_этапов_не_верный¶

Шаг 1. Необходимо зайти в ресурсную спецификацию из заказа на производство. И привести спецификацию в соответствие.

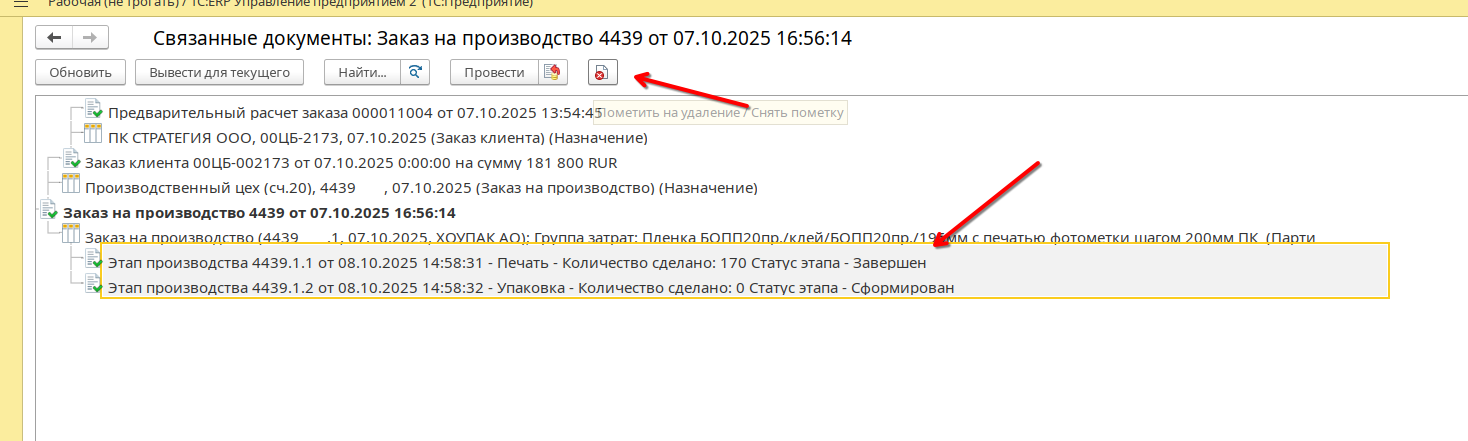

Шаг 2. Зайти в отчет по связанным документам

Выделить все этапы производства и нажать на команду пометить на удаление

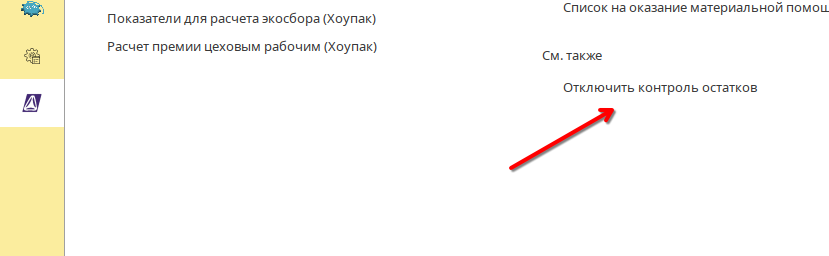

Если возникают ошибки при установки пометки тогда необходимо перейти в Хоупак, выбрать «Отключить контроль остатков» и затем повторно удалить этапы. После удаления. Необходимо войти в Хоупак и включить обратно контроль остатков.

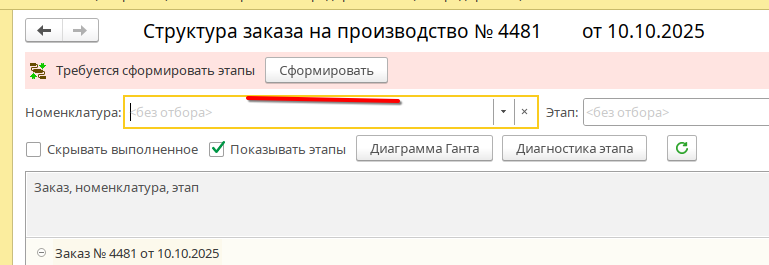

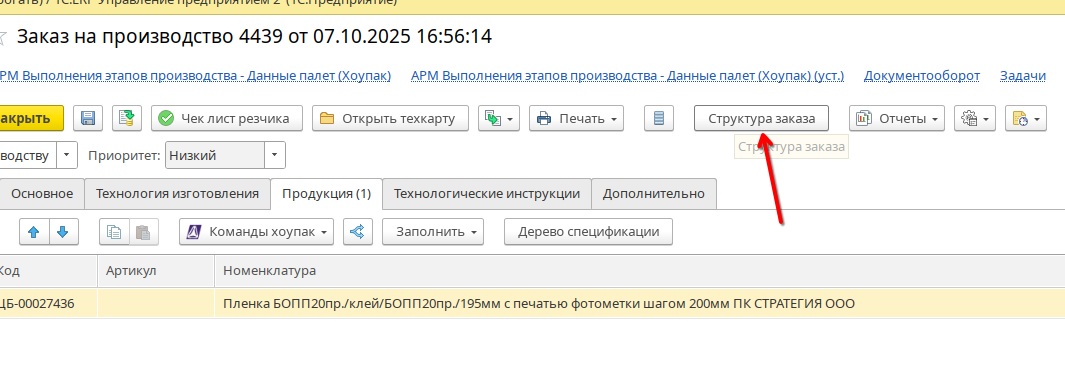

После этого в заказа на производство необходимо перейти в структуру заказа

И нажать на «Сформировать»

Все этапы которые уже были закончены необходимо провести вручную, для этого необходимо зайти в вновь созданный этап и проставить на вкладке выполнено количество из удаленного этапа. И нажать синюю стрелочку. Если этап был завершен, тогда статус необходимо также перевести в «Завершен»

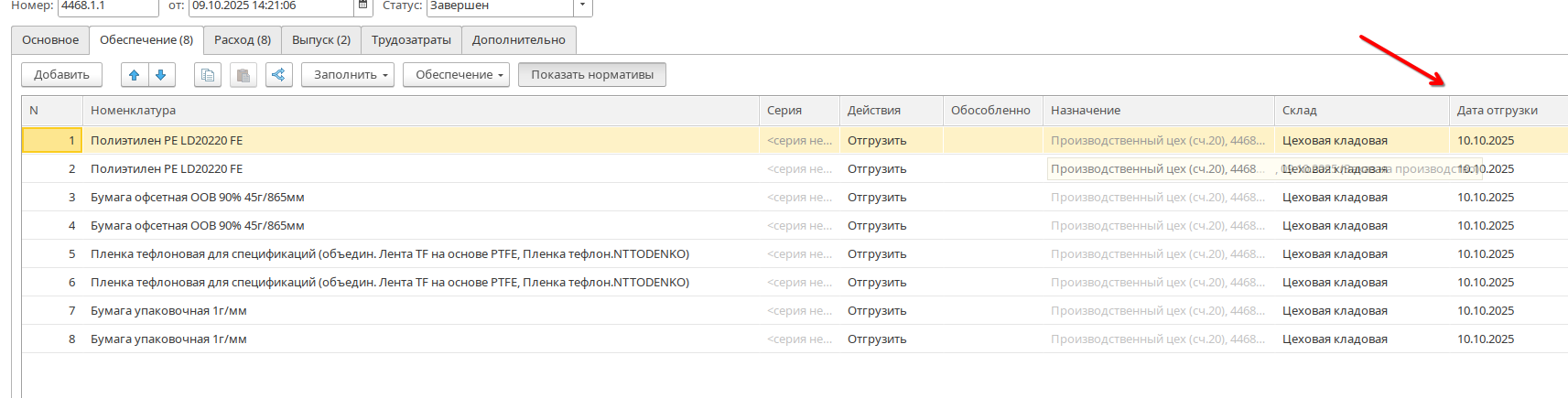

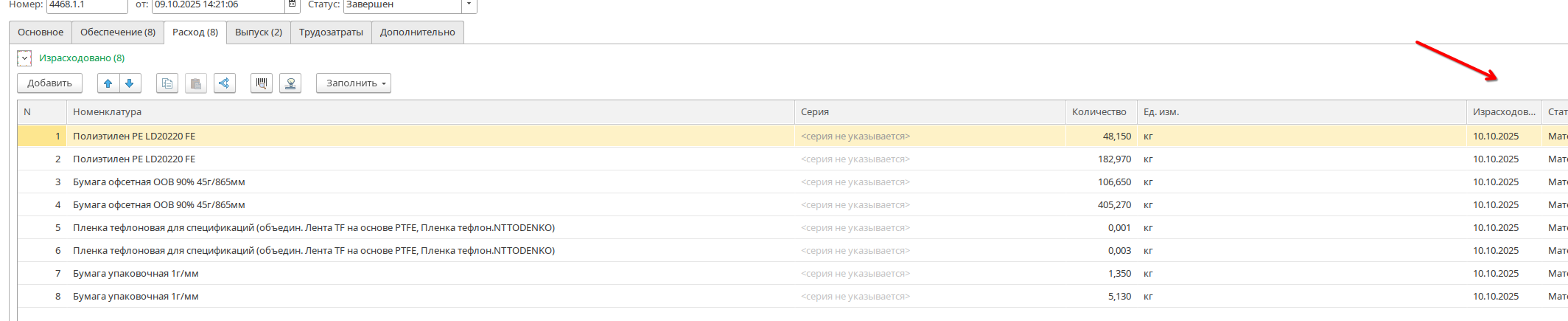

Затем необходимо проконтролировать чтобы даты в удаленном и в новом этапе совпадали во всех закладках.

Если этап не проводится необходимо также отключить контроль остатков провести, а затем включить контроль заново.
